72 mantenimientos se realizarán este 6 y 7 de junio con suspensiones programadas de energía

Este fin semana continuarán los mantenimientos programados. En total, se han planificado 130 intervenciones, de las cuales 58 ya fueron ejecutadas entre el 30 y 31 mayo, en 38 cantones del país, acumulando 250 horas de trabajo aproximadamente.

Los 72 restantes están previstos que se realizarán este 6 y 7 de junio, días en los que también se registrará la suspensión del servicio de electricidad en determinados sectores.

Los trabajos se dan con el objetivo de preparar y fortalecer el sistema eléctrico nacional para enfrentar el fenómeno del Niño y de esta forma reducir riesgos y garantizar la continuidad del suministro de energía, de acuerdo con el Ministerio de Ambiente y Energía.

El titular de la cartera de Estado, Juan Carlos Blum, resaltó que aquellas zonas que ya fueron intervenidas la semana anterior no serán sujetas a nuevas labores ni cortes de electricidad.

“Esta semana están programados 72 mantenimientos en 35 cantones, en barrios diferentes a los que se trabajó la semana pasada. Estos mantenimientos son superimportantes para prepararnos para el fenómeno del Niño, para incluir nueva infraestructura que estaba pendiente de conectarse”, explicó Blum a Teleamazonas.

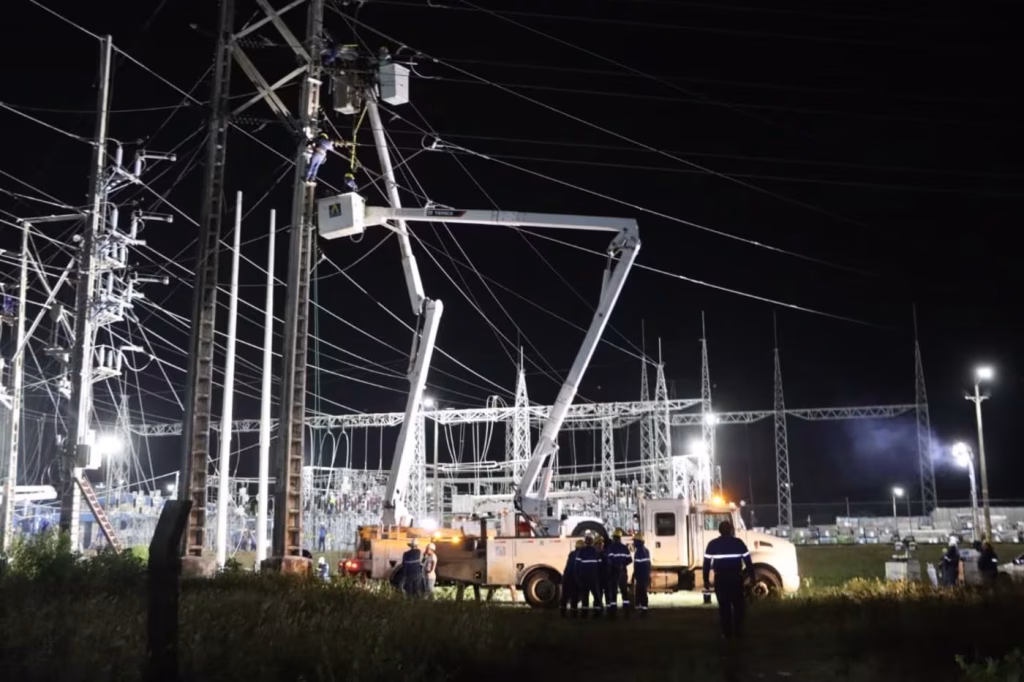

Como parte de las actividades que ejecutan, dijo que se limpian las subestaciones que se llenan de polvo.

Respecto de la incorporación de la infraestructura, comentó que, por ejemplo, en la subestación Dos Cerritos (Samborondón) se incluyó una línea nueva de 60 kilovoltios (kV); en Los Ríos, en el área de Buena Fe se puso en marcha una nueva subestación, que permitirá operar las industrias del sector, y la calidad del servicio de electricidad de los residentes hasta Santo Domingo va a mejorar sustancialmente.

La inversión para los mantenimientos es de $ 1′390.000, pero aquí no se incluyen los recursos que se destinaron para la subestación en Buena Fe, que fue de casi $ 5 millones, y para la línea de transmisión en Dos Cerritos el costo fue de $ 2 millones, indicó el ministro.

Publicidad

En las obras preventivas, en total, participan siete empresas distribuidoras.

  • Las intervenciones se realizan en 16 provincias (Pichincha, Imbabura, Azuay, Morona Santiago, Chimborazo, Loja, Zamora Chinchipe, Guayas, Los Ríos, Manabí, Esmeraldas, El Oro, Bolívar, Sucumbíos, Cotopaxi y Orellana). Abarca a 73 cantones.
  • Los trabajos se realizan en 58 subestaciones.
  • Las horas totales de las labores programadas son 564. (I)

Fuente: El Universo
